进度管控:从"拍脑袋估"到"三维模型推演"
传统进度管理最典型的状态是:项目经理每周开一次进度会,各施工队口头汇报完成情况,工期延误了再想办法赶工。这种模式的问题在于——进度偏差往往已经发生了一两周才被发现,补救成本极高。

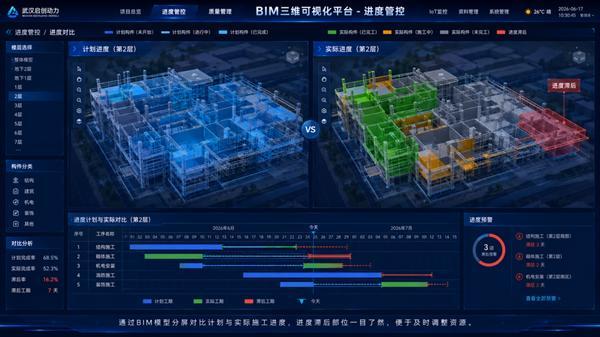

BIM三维可视化平台改变了这个逻辑。平台将BIM模型与施工进度计划关联,在三维场景中实现"虚拟建造"——把整个施工过程在电脑里先"演"一遍。管理人员可以在施工开始之前就看到每个阶段的完成状态,提前发现工序衔接、资源调配等方面的问题。施工过程中,平台通过对比计划进度与实际进度的三维模型,直观展示进度偏差。哪一层的混凝土浇筑滞后了、哪个区域的设备安装落后了,全部在三维模型上一目了然。
实际项目中的数据更能说明问题。某大型电力基建项目利用BIM5D平台模拟施工进度,结合无人机实景对比,缩短关键路径工期,提前两个月实现主体结构封顶。某市政工程消防泵房原本需要10天工期,通过"BIM深化设计+工厂预制加工+现场组装"一体化模式,6个小时就完成了现场拼装。这些不是个别案例——某大型建筑央企发布的企业级智能建造数字孪生平台,已经将施工进度管控作为八大核心能力之一,在多个重点工程中示范应用。
更值得关注的是,进度管控正在从"事后统计"走向"事中预警"。平台一旦检测到某个节点进度滞后,系统会自动推送预警,管理者可以立即调整资源。施工现场不再是"黑箱",而是随时可查看、可干预的动态过程。

质量管控:从"事后整改"到"过程锁定"
工程质量问题最怕的是什么?是问题到了验收阶段才发现,然后返工。返工不仅增加成本,还往往伴随着工期延误。BIM三维可视化平台在质量管理上的核心价值,是把质量隐患消灭在施工之前和施工之中。
施工前的质量管控,靠的是三维可视化交底。传统技术交底靠二维图纸加口头讲解,工人理解起来困难,施工偏差率居高不下。BIM三维模型可以直接展示复杂节点的施工工艺——桩基怎么打、钢结构怎么装、管线怎么走,全部三维可视化。某一线城市文化场馆新建项目就是一个典型:项目基于BIM技术创建地质结构模型,桩基模型可模拟打桩过程,以三维可视化交底施工人员,防止实际施工时遇到夹层或孤石而打歪,保障了工程质量。

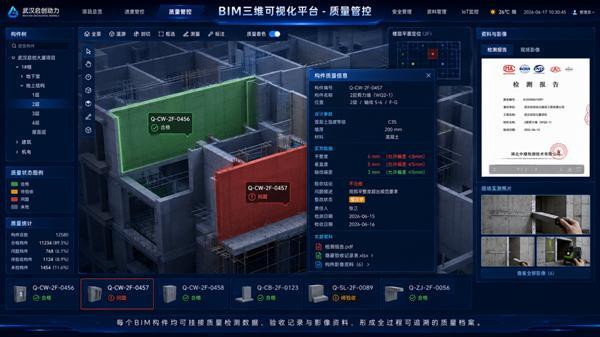

施工过程中的质量管控,靠的是数据挂接与实时监测。平台可以将质量检测数据、隐蔽工程验收记录等信息挂接到对应的BIM构件上。每一道工序做完,检测结果直接关联到模型中的具体部位,形成"构件级"的质量档案。一旦某个部位出现质量问题,可以快速定位、快速追溯。数据也能说明效果:有研究显示,采用BIM技术进行质量可视化管理后,质量问题整改率从75%提升至98%。
更深层的价值在于,BIM三维可视化平台让"质量"不再是抽象的概念,而是可以被量化、被追踪、被追溯的具体数据。每一面墙的平整度、每一根柱的垂直度、每一段管线的安装精度,都可以在模型中找到对应记录。这对国企项目、政府工程尤为重要——审计、验收、运维,都有据可查。

安全管控:从"人防"到"技防"
建筑施工是事故高发行业。传统安全管理高度依赖安全员的现场巡查,但人的精力有限、覆盖面有限、反应速度有限。BIM三维可视化平台在安全管控上的突破,是把"人防"升级为"技防"。
施工前的安全预控,靠的是BIM模型的风险预识别。安全管理人员可以通过BIM模型预先识别洞口、临边等危险源,提前在模型中布置防护措施。隧道工程中,项目人员根据勘测图纸数据生成地质断面模型,在三维图上用不同颜色标注围岩等级,看图就知道不同段落该采取什么开挖方式。

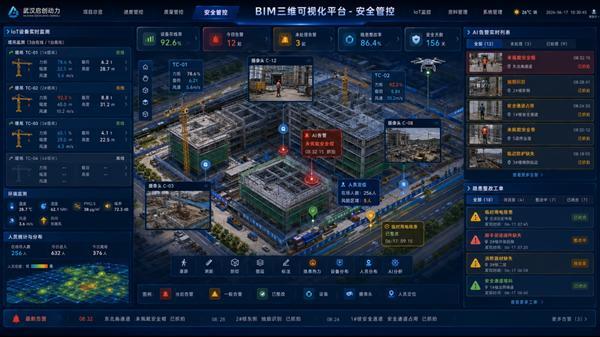

施工过程中的安全管控,靠的是物联网感知与AI识别。平台接入施工现场的各类传感器和摄像头——塔吊的载重、力矩、风速实时监测,一旦接近临界值立即报警;工地摄像头结合AI算法自动识别不戴安全帽、不系安全绳等违规行为,立即抓拍报警。某西南地区高速公路项目的智慧管理平台,不仅汇聚安全巡检、隐患整改、危险源预警等信息,还能对未佩戴安全帽、未穿反光服等违章行为实现识别报警。无人机可对施工现场开展高空全景式巡察,半小时完成大范围区域信息采集,结合BIM建模与GIS技术构建三维场景。
从数据看效果:采用BIM技术进行安全可视化管控后,安全隐患发生率从每月5次降至1次。这不是理论推演,而是已经落地的真实数据。

不是"大屏秀",是"管理工具"
必须说清楚一个事实:BIM三维可视化平台不是做一张好看的大屏给领导参观用的。很多项目花几十万上了三维可视化系统,结果就是一块大屏上转来转去几个三维模型,数据不更新、业务不联动,最后沦为"展示型大屏"。
真正的BIM三维可视化平台,必须打通三个环节:数据采集(IoT设备、无人机、人工录入)→模型呈现(三维可视化展示进度、质量、安全状态)→业务闭环(异常预警、工单派发、整改反馈)。进度滞后了要能派工单、质量不合格要能发起整改、安全隐患要能闭环处置。这才是平台的价值所在。

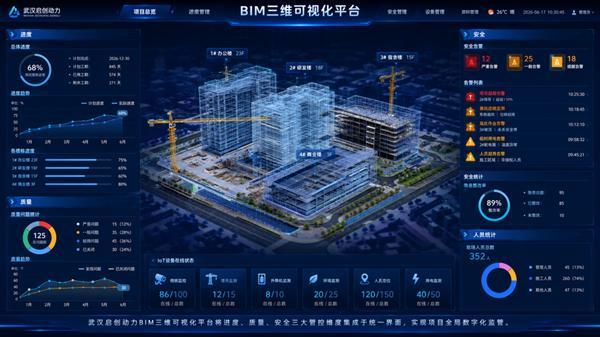

目前在武汉,BIM三维可视化平台在市政工程、产业园区、大型公建等项目中的应用正在加速落地。武汉启创动力数字科技深耕本地政企数字化服务,依托标准化BIM建模与轻量化孪生平台研发能力,已在高新区市政管网数字化、智慧水务监测、智慧水利、园区综合管廊运维等多个场景中积累了落地案例。公司累计拥有软件著作权120多条,其BIM+GIS可视化系统可实现空间数据的三维动态呈现与智能分析。核心价值在于——把BIM模型从"设计院的交付物"变成"施工方的管理工具",让三维可视化真正服务于进度、质量、安全这三个施工现场最核心的管理命题。
三维可视化的下一站
BIM三维可视化平台正在从"锦上添花"变成"刚需配置"。头部甲级设计院的BIM覆盖率已达78.3%,大型施工企业更是高达91.7%。但BIM在施工管理环节的渗透率目前还不足25%——这意味着大量项目虽然建了模型,却没有真正用起来管项目。
把模型用起来、管起来,让每一个构件的数据可查、每一个节点的进度可视、每一个隐患的位置可溯——这既是BIM三维可视化平台的价值所在,也是施工管理从"经验驱动"走向"数据驱动"的必经之路。对于正在推进数字化建设的政企单位来说,与其纠结"要不要上BIM",不如想清楚"怎么把BIM用起来"。毕竟,一个能管进度、管质量、管安全的平台,和一块只能看的大屏,差距不是一星半点。
