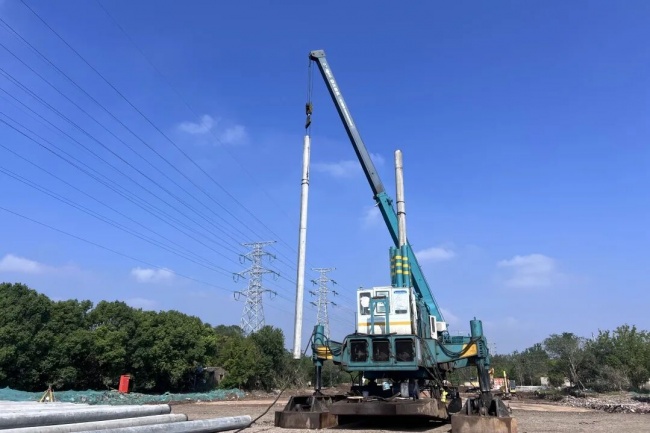

在中交三航局四公司S202镇海庄俞公路至望海北路公路工程(镇浦路一期工程)I标段施工现场,一根根PHC预应力管桩整齐排列,如同钢筋铁骨般稳稳扎入地基。项目经理谭魏站在桩机旁,看着检测报告上跃升的数据,长舒了一口气:“打桩的‘偏差’总算成功扭转了。”
S202镇浦路一期工程I标段,全长3.1公里、双向六车道,是宁波市镇海区重点公路项目,全线需打入1227根PHC预应力管桩,总长2.05万米,是撑起公路与地基之间的“脊梁骨”。业主单位对质量的要求极为严苛,一次验收合格率不低于90%。然而,2025年8月,项目前期自检结果出炉:已施工段管桩平均合格率仅83.6%,远未达标。
“业主要求严、公司期望高,现场合格率却上不去,那段时间压力很大。”谭魏回忆道。面对这道必答题,一支由管理、技术、施工、设备等条线骨干组成的“精工致远QC小组”迅速成立。项目经理任组长,项目总工任副组长,工区负责人负责具体方案制定与成果纠偏,一场与“偏差”的较量悄然打响。

小组成员连续多日扎进现场,顶着烈日对已完工的900个检查点逐一排查。数据汇总后,两张排列图让问题一目了然,“管桩沉桩精准度差”占不合格总数的81.1%,其中“垂直度偏差大”与“桩顶标高偏差大”又占了86.4%。症结找到了,可病因在哪?小组成员采用交叉分层法,对比了两个班组、两批材料,发现班组和材料都不是决定性因素。问题指向了施工过程本身。
一次现场蹲点中,工区负责人发现操作手沉桩时像开了“快进键”。规范要求每分钟1到2米,实际却飙到3到3.5米。操作手也一肚子委屈:“我要盯着压力表、深度尺、水平仪,眼睛都快不够用了!”与此同时,技术交底环节也暴露了短板,采用传统文字交底的班组考核合格率仅50%,而采用BIM可视化交底的班组则达到100%。
怎么治?光靠嘴巴讲不行。“上BIM!”小组成员运用BIM技术建立了专门的施工工艺模型,将管桩从吊装、对位、压桩到焊接的全过程搬上了屏幕。三维动画里,桩身垂直度实时监测、压桩力与沉桩速率关联控制等关键环节被动态演示。施工员王世平看完动画,眼睛一亮:“这下心里有谱了,每一步怎么干、干到啥标准,清清楚楚。”全员培训、考核过关,平均分94.5,合格率100%,人人都成了“明白人”。

可光明白还不够,还得管得住。小组成员经过多方比选,给桩机装上了“智慧大脑”——HS-G300智能监控系统。北斗高精度定位模块、双轴倾角传感器、深度传感器,每秒采集一次数据,垂直度一偏就报警,偏差超过0.3%亮黄灯提醒,超过0.4%触发声光报警并自动限速,超过0.5%直接切断压桩油路强制停机。系统还内置了一套分级纠偏策略,入土5米以内,原地微调或提桩重插;5米至设计深度,采用差速加压利用土体阻力回正;接近设计标高时,以每分钟0.2米的极慢速度精准送桩。与此同时,测量员每沉一米再用经纬仪和水准仪复核一遍。系统自动记录,人工手动校核,两套数据互相“较劲”,形成闭环。
智慧系统一上线,效果立竿见影。沉桩速度稳稳压在每分钟2米以内,垂直度偏差全部低于0.5%,标高偏差控制在正负30毫米内。2025年10月,小组成员对后续施工的900个点再次检查,一次验收合格率从85.9%跃升至95.3%,超额完成目标,有效解决了“偏差二人组”——垂直度偏差和桩顶标高偏差的问题。
这场与“偏差”的较量,最终以质量的大幅跃升画上了阶段性句号。项目团队将攻关成果编制成《PHC预应力管桩施工作业指导书》,纳入项目标准化管理体系。巩固期内,管桩施工合格率最低仍达96.0%。
晚风从万弓塘河吹过,1227根管桩已稳稳扎进镇海的土地,托举起一条宽阔的公路。而“精工致远QC小组”的故事,还在继续。
