多点发力齐攻坚。近期,北京城建二公司机电分公司各在建项目全速推进,从文化保护建筑的焕新到新基建算力通道的攻坚,再到护航民生医疗的突破,多个机电专业项目团队同步发力、如火如荼,以实干姿态抢抓工期、精工建造,全力推动各项任务目标有效落地。

匠心焕新文脉 北平图书馆旧址修缮机电工程稳步推进
近日,由北京城建二公司参建的国家图书馆北平图书馆旧址修缮工程建设有序推进。作为全国重点文物保护建筑的系统性升级项目,机电项目团队严守文物保护准则,精工推进机电系统改造升级,在延续历史建筑原貌的前提下完善现代功能体系,为百年文化地标筑牢安全与效能双重支撑。
本次修缮是以文物保护和性能提升为核心的重大文化工程,涵盖保护修缮、安防升级、消防改造三大子项,总占地48亩,总建筑面积约2.3万平方米,涉及文津楼、临琼楼、弘文楼等核心历史建筑。机电项目团队承接室内外给排水及供暖、通风空调、消防水、消防电、气体灭火等全系统施工任务,系统性开展机电更新与防灾体系建设,全程遵循文物保护规范,统筹兼顾历史风貌传承与建筑功能升级。
截至目前,项目整体机电安装进度已完成85%,楼内核心管线与设备安装基本收尾。其中通风与空调系统管道及阀部件安装完成98%,空调机组、风机安装全部就位;消防水系统消火栓管道安装完成95%,气体灭火管道、一体式泵站安装全面完成;消防电系统配管穿线完成90%,电桥架安装全部完工;文津楼室内给排水管道安装已收尾。室外管线拆除工作正按计划启动,下一步项目团队将全面推进工程收尾调试与室外管线改造,确保按期完成全部建设任务。
项目最大亮点在于文保场景下的特种机电施工能力。团队全程遵循“最小干预、原貌保留”原则,在不破坏历史建筑风貌与结构安全的前提下,完成现代机电系统的隐蔽化、精细化布设,实现管线走向与建筑内饰、结构构件的自然融合。项目统筹结构加固、装饰复原与机电更新多专业协同作业,同步构建覆盖全馆区的防灾保障体系,施工精度、合规标准与工艺难度远高于普通民用建筑,真正实现了历史文脉传承与现代使用功能的有机统一。
该工程对延续近代建筑历史风貌、保障文物建筑长效存续具有重大意义,是机电技术赋能文化遗产保护的典型实践。项目建成后将全面提升国家图书馆文津街馆区的安全防护水平与使用效能,为古籍文献保护与公共文化服务筑牢硬件根基,也充分彰显了企业在文物保护机电领域的专业实力与国企责任担当。

攻坚算力基建 海门云谷数据中心机电工程全速冲刺

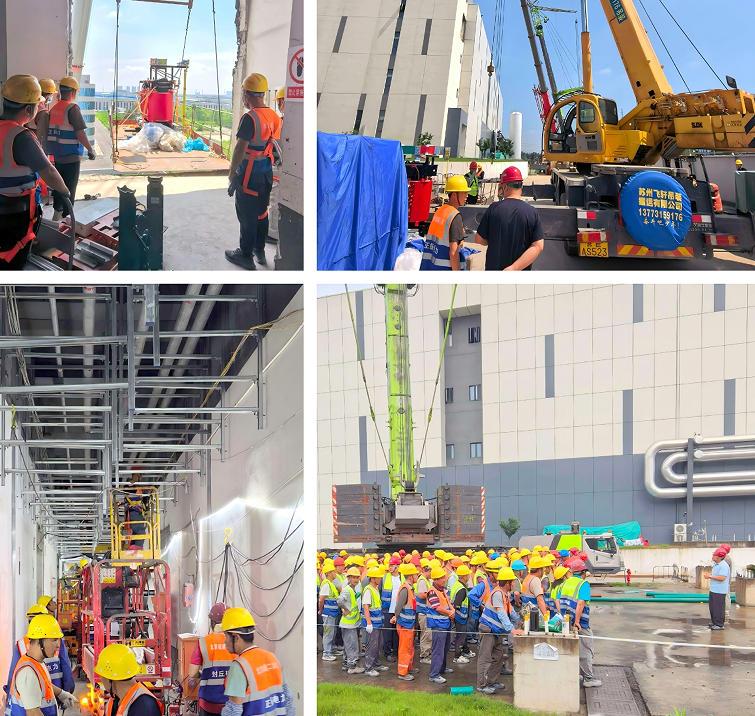

连日来,北京城建二公司海门云谷数据中心项目机电专业团队坚守施工一线,全速推进机电安装与系统调试各项工序,以连续作战的奋进姿态保障项目关键节点按期落地,施工现场处处呈现大干快上、热火朝天的建设氛围。
作为长三角重要算力枢纽项目,海门云谷博浩数据中心定位AI高密度智算数据中心,按照A级数据中心标准建设,是支撑区域数字经济发展的核心新基建工程。机电项目团队承担供配电、暖通制冷、给排水消防、弱电智能化全专业机电施工任务,直面高密度算力建设标准高、多专业交叉施工难度大、工期节点紧凑等多重挑战,全力打造安全、高效、绿色的现代化智算载体。
当前项目正处于机电安装关键攻坚阶段,全体建设者锚定核心节点昼夜奋战。电气专业综合支架、桥架安装、变压器安装全部完成,高低压配电柜安装有序推进;通风空调系统风管安装完成95%,机房冷冻水主管安装完成95%,新风机组全部就位;消防给排水系统消火栓、气体灭火安装超九成,喷淋系统稳步收尾;弱电机柜安装完成85%。项目严格按照9月完成全系统测试、9月底初验、10月底竣工验收的节点压茬推进,实行“日调度、周攻坚、闭环销项”作战模式,确保各阶段目标按期落地。
项目以技术创新与精细管理破解建设难题,提前运用BIM技术完成全专业管线深化排布,从源头规避狭小空间内的管线碰撞风险;划分机电、暖通、消防、电气四大作业分区,实行平面分区、错峰穿插的施工模式,配套专业班组两班倒连续作业。建立“单机预装调试+分系统预调试”前置机制,同步落实接地电阻、机房洁净度、PUE能效等核心指标管控;搭建建设、监理、施工、设备厂家四方联动机制,实行问题台账化闭环管理,以党员攻坚突击队引领全员冲锋,全方位保障施工质量与推进效率。
该项目是北京城建二公司继昆山市中金华东数据中心之后,在国家八大算力枢纽长三角节点落地的第二项数据中心类工程,建成后将为区域数字经济发展筑牢算力底座,助力长三角算力网络优化布局,也充分验证了机电团队高密度智算场景的全专业施工能力,为企业深耕新基建赛道积累了扎实实践经验。

助力民生健康 北京中医医院新院区机电工程前置发力
作为国家级中医药重点民生工程,首都医科大学附属北京中医医院新院区项目正稳步推进主体结构施工。北京城建二公司机电项目团队提前介入、同步穿插,高标准推进管线预埋与图纸深化各项工作,与土建施工高效协同,为后续全专业机电安装夯实基础,全力配合民生医疗工程高质量建设。
项目坐落于北京市朝阳区,总用地8.67万平方米,总建筑面积20.96万平方米,规划床位1000张,设计日均接诊6000人次。院区定位国家中医医学中心、中医药传承创新平台,采用“一院两址”运营模式,重点承载疑难危重症救治与中药科研转化功能。机电项目团队承担电气、暖通、给排水、智能化、医用专项全系统施工任务,以争创北京建筑长城杯、鲁班奖为创优目标,同步落实绿色建筑二星建设标准,稳步推进现代化智慧中医院机电体系建设。
截至目前,项目基坑支护、基础底板施工基本完工,机电专业同步前置介入,深化图纸设计、管线预埋预留、隐蔽工程验收归档各项工作同步跟进,与土建施工深度穿插、无缝衔接。按照整体建设规划,2026年底将完成全部主楼主体结构及地下主干管线预埋;2027年全面开展机电安装与室内精装穿插施工;2028至2029年上半年完成全系统调试、医疗洁净、人防消防等多项专项验收,2029年三季度完成竣工验收,保障年底按期开诊。
项目亮点体现在高标准医用机电配置与绿色智慧理念的融合落地。供电系统配置大容量双路电源及应急柴油机组,可靠保障手术室、ICU等核心区域不间断供电;暖通系统采用地源热泵等清洁供暖方案,分区设置医用净化空调与负压通风系统;同步配套防辐射医用排水、污水处理站及太阳能热水系统。配套全院智能化机电系统,集成手术示教、设备物联、楼宇能耗监管功能;运用BIM技术统筹全专业管线排布,划分作业分区同步推进,保障土建与机电施工高效衔接。
该项目建成后将大幅扩充北京东部优质中医医疗资源,辐射京津冀地区群众,补齐区域中医药服务短板。项目将搭建起临床、教学、科研一体化的中医药发展平台,完善首都中医疫病公共卫生救治体系,打造绿色智慧三甲中医院建设标杆,也标志着企业在医疗专项机电领域的综合能力迈上新台阶。(杨帆)
